What is a budget code in Procore's WBS?

答える

Procore の作業分解構成図では、Procore のプロジェクト会計ツールで を使用して、財務項目の建設プロジェクトの費用と収益を追跡します。

  • Procore の作業分解構成図の予算コードの構成要素は何ですか?

  • 予算コードはどのようなものですか?

  • WBS ではセグメントはどのように区切られますか?

  • 予算コードを作成するにはどうすればよいですか?

  • プロジェクト会計で予算コードの作成はいつから始められますか?

  • [予算コードを作成する] ボタンがあるプロジェクト会計ツールはどれですか?

  • プロジェクト会計で予算コードを作成するには、追加の権限が必要ですか?

  • 新しい予算コードを Procore にインポートできないのはなぜですか?

Procore の作業分解構成図の予算コードの構成要素は何ですか?

Procore の作業分解構成図では、予算コードの構成要素はセグメントと呼ばれます。「 セグメントとセグメント項目とは何ですか?」を参照してください。会社の Procore 管理者は、管理者ツールを使用して、最初に会社レベルまたはプロジェクトレベルで使用する 予算コード構成 を定義することで、どのセグメントが予算コードの一部であるかを定義できます。既定では、 費用コード費用タイプの2つの必須セグメントがあります。これらは会社レベルとプロジェクトレベルの両方で必要です。オプションのプロジェクトレベル セグメントが1つあります。 サブプロジェクトです。サブプロジェクト セグメントは、プロジェクトレベルでのみ有効にできます。「 作業分解構成図のプロジェクトでサブプロジェクトを有効にする」を参照してください。

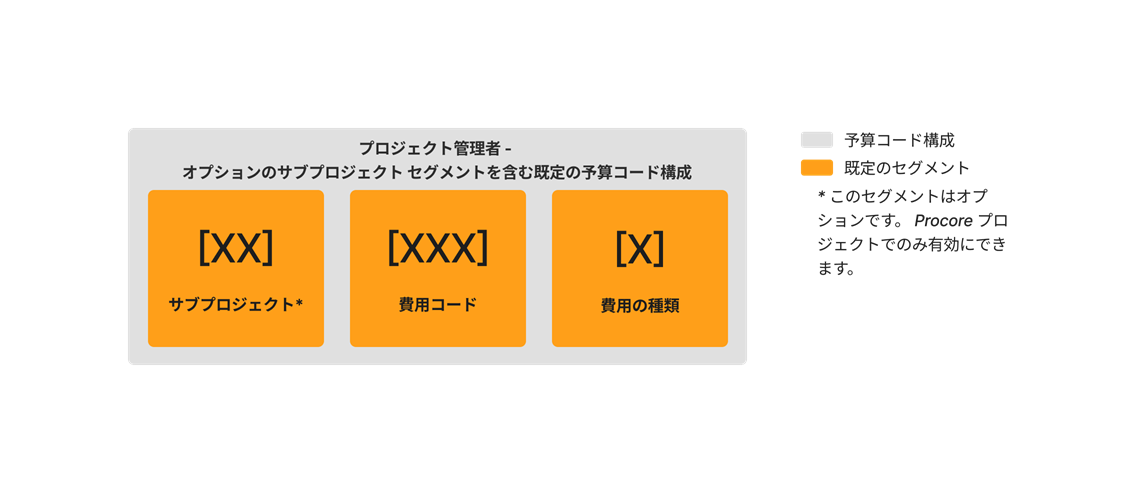

Example


予算コードはどのようなものですか?

Procore の作業分解構成図を使用すると、会社レベルまたはプロジェクトレベルの予算コード構成に必要なセグメントの数に応じて、予算コードを単純にすることも複雑にすることもできます。それは実際、組織および組織の建設プロジェクトのためにチームに取得および追跡してもらいたい財務情報の種類によって異なります。セグメントの詳細については、「 セグメントとセグメント項目とは何ですか?」を参照してください。

Example

The example below shows you a budget code structure with three (3) segments. Note that the cost code tier is a tiered segment.


WBS ではセグメントはどのように区切られますか?

予算コードを作成するときは、Procore ウェブ アプリケーションのユーザー インターフェイスでは、 階層化セグメントはダッシュ (-) で区切られ、セグメントはピリオド (.) で区切られることに注意することも重要です。以下の例では、階層化された「費用コード」セグメントは 01-904 で、各階層はダッシュ (-) で区切られています。予算コード構成の次のセグメントは「費用タイプ」で、ピリオド (.) が費用コードと区切るための区切り文字として使用されます。

プロジェクト会計ツールの予算コードの例

費用コード階層化セグメント

費用タイプフラット セグメント


01-904

S=下請契約

予算コードを作成するにはどうすればよいですか?

 Important

First, your company's Procore Administrator must define your company's budget code structure. See Create Your Company's Default Work Breakdown Structure. Next, you must define your budget code structure (you can use your company's default structure or customize one to be project-specific). This step can be performed by a user with 'Admin' level permissions on the Project level Admin tool. See Create Your Project's Work Breakdown Structure.

プロジェクトの作業分解構成図が作成されると、適切な権限を持つユーザーは Procore のプロジェクト会計ツールで予算コードを作成できます。ガイドラインについては、「 Procore のプロジェクト会計ツールで作業分解構成図の予算コードを作成する」を参照してください。

プロジェクト会計で予算コードの作成はいつから始められますか?

まず、会社の Procore 管理者は会社の予算コード構成を定義する必要があります。次に、プロジェクト管理者はプロジェクトの予算コード構成を定義します。プロジェクトの予算コード構成が定義されたら、Procore のプロジェクト会計ツールを使用して、プロジェクトの財務項目の予算コードの作成を開始できます。「 Procore のプロジェクト会計ツールで作業分解構成図の予算コードを作成する」を参照してください。

[予算コードを作成する] ボタンがある Procore ツールはどれですか?

[予算コードを作成する] ボタンは、Procore のプロジェクト会計ツールでサポートされています。プロジェクト会計ツール内で作成された予算コードは、元請契約ツールで作成された予算コードを除き、利用可能な最下位階層セグメントを使用する必要があります。

Procore Project Financials Tools

Tutorials

Budget
In the Budget tool when creating or editing a budget line item.

Add a Budget Line Item

Change Events
In the General tab when adding or editing a change event line item.

Create a Change Event

Change Orders
In the Schedule of Values on a Commitment Change Order, a Prime Contract Change Order, a Commitment Potential Change Order, or a Prime Contract Change Order.

Create a Commitment Change Order Create a Prime Contract Change Order Create a Potential Change Order for a Prime Contract

Client Contracts 1
In the Schedule of Values of a client contract.

Create Client Contracts

Commitments
In the Schedule of Values and Subcontractor Schedule of Values on a purchase order or subcontract.

Create a Purchase Order Create a Subcontract

Direct Costs
In the Line Items section when creating or editing a direct cost.

Create a Direct Cost

Funding 2
In the Schedule of Values of a funding.

Create Fundings

Prime Contracts In the Schedule of Values of a prime contract.

Create Prime Contracts

プロジェクト会計で予算コードを作成するには、追加の権限が必要ですか?

いいえ。予算コードを作成するには、対応するプロジェクト会計ツールで項目を作成または編集する権限のみが必要です。たとえば、直接費に項目を追加するときに予算コードを作成するには、直接費を作成する権限が必要です。「 直接費を作成する」を参照してください。元請契約の価値表を更新しながら予算コードを作成するには、元請契約を作成する権限が必要です。「 元請契約の作成」を参照してください。

 Important

While you can create new budget codes on the fly, the segment items that are part of the budget code must exist in the company level budget code structure. You cannot add new segment items on the fly. Only a Procore Administrator can create a company level budget code structure and only a project administrator can create a project level budget code structure (and only if your company's Procore Administrator has enabled the 'Project Level Actions' settings. See Create Your Company's Default Work Breakdown Structure and Create Your Project's Work Breakdown Structure.

新しい予算コードを Procore にインポートできないのはなぜですか?

作業分解構成図では、 を構成する が会社レベルの の に存在する必要があります。会社の Procore 管理者は、新しい予算コードを Procore にインポートする代わりに、Procore Imports アプリを使用して、新しいセグメント項目 (費用コード、費用タイプ、サブプロジェクト、カスタム セグメントなど) を会社レベルまたはプロジェクトレベルの作業分解構成図にインポートします。
